काठमाडौँ । नेपाल विद्युत् प्राधिकरणको सहायक कम्पनी रघुगङ्गा हाइड्रोपावर लिमिटेडले निर्माण गरिरहेको ४० मेगावाट क्षमताको राहुघाट जलविद्युत् आयोजनाको ८० प्रतिशत काम सम्पन्न भएको छ ।
सङ्घीय सरकार तथा प्राधिकरणको लगानी र निर्यात आयात (एक्जिम) बैंक, भारतको लाइन अफ क्रेडिटबाट प्राप्त सहुलितपूर्ण ऋणमा म्याग्दीको रघुगङ्गा गाउँपालिकामा निर्माणाधीन आयोजना आगामी असारभित्र सम्पन्न गर्ने गरी काम भइरहेको छ ।
आयोजनाको छ दशमलव दुई किलोमिटर लामो सुरूङ सम्पन्न भई ‘कङ्क्रिट’ ‘लाइनिङ’को काम तीव्र गतिमा भइरहेको आयोजना कार्यालयले जनाएको छ । कमजोर भौगर्भिक अवस्था रहेकाले सुरूङलाई पूर्ण रूपमा कङ्क्रिट लाइनिङ गर्नुपर्नेछ । हालसम्म मुख्य सुरूङको एक किमी कङ्क्रिट लाइनिङ गरिएको आयोजनाको प्रवर्द्धक कम्पनीका प्रबन्ध सञ्चालक गणेश केसीले बताए ।
मुख्य सुरूङबाट विद्युतगृहसम्म पानी पुर्याउन राखिने एक हजार ५० मिटर पेनस्टक पाइपमध्ये एक सय ३० मिटर जडान गरिएको छ । विद्युतगृहको मुख्य सिभिल संरचनाको निर्माण सम्पन्न गरी टर्वाइन, जेनेरेटरलगायत इलेक्ट्रोमेकानिकल उपकरणहरू जडान भइरहेका छन् । विद्युत् उत्पादनका लागि २०/२० मेगावाटका दुईवटा युनिट रहने आयोजना कार्यालयले जनाएको छ ।
खोलाको नदी फर्काउन आवश्यक बाँधको सिभिल संरचना निर्माण सम्पन्न भएको छ । बाँधमा रहने गेटलगायत उपकरण आयोजनास्थलमा ढुवानी भइसकेका छन् । अब जडान सुरू हुने छ । बालुवा थिग्य्राउने पोखरी (डिसेन्टर) को निर्माण करिब ३० प्रतिशत सकिएको जनाउँदै कसीले वर्षाका कारण रोकिएको हेडवर्क्सको निर्माण सुरू हुने बताए ।

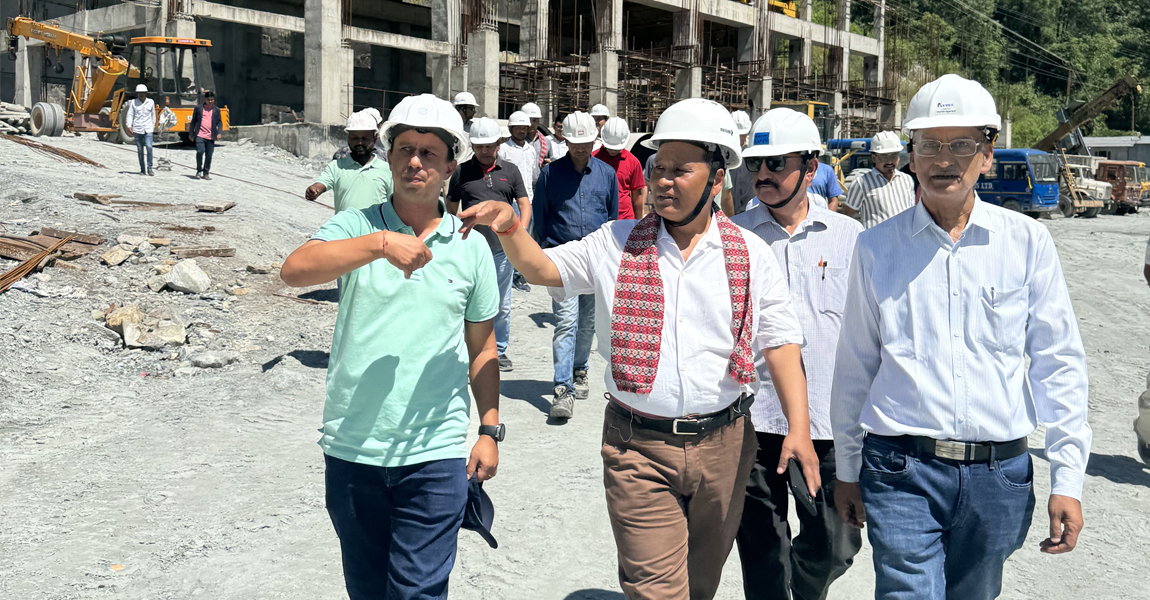

प्राधिकरणका कार्यकारी निर्देशक एवं रघुगङ्गा हाइड्रोपावर लिमिटेडका सञ्चालक समितिका अध्यक्ष कुलमान घिसिङले बिहीबार निर्माणस्थलको अनुगमन गरी निर्माणमा संलग्न आयोजना व्यवस्थापन, परामर्शदाता र निर्माण व्यवसायीसँग छलफल गरेका थिए ।
कार्यकारी निर्देशक घिसिङले विभिन्न समस्या झेल्दै आएको आयोजना आगामी असारभित्र जुनसुकै अवस्थामा निर्माण सम्पन्न गर्नेगरी एकीकृत तालिका बनाएर काम भइरहेको जानकारी दिए ।
‘कमजोर तथा जटिल भौगोलिक अवस्थिति, कोभिड-१९ को महामारी, भूकम्पलगायत कारणले केही कठिनाइ भए पनि निरन्तरको प्रयासबाट आयोजना निर्माण सम्पन्न हुने चरणमा पुगेको छ, आयोजना निर्माण सम्पन्न हुने विषयमा भारतीय अधिकारीहरूबाट निरन्तर चासो व्यक्त भइरहेको हुन्छ, सबै पक्षले अन्तिम प्रयास गरी चालु आर्थिक वर्षभित्र आयोजना सम्पन्न गर्ने उद्देश्यले कामलाई तिव्रता दिनुपर्छ, यसका लागि हाम्रो तर्फबाट आवश्यक सहजीकरण गर्ने छौँ,’ घिसिङले भने ।
आगामी असारभित्र सम्पन्न हुने गरी एक हप्ताभित्र निर्माण समयतालिका टुङ्गो लगाएर सबै पक्षले हस्ताक्षर गरी सोहीबमोजिम कार्य अगाडि बढाउनुपर्नेमा उनले जोड दिए । कङ्क्रिट लाइनिङको काम सम्पन्न गर्न चुनौतीपूर्ण देखिएकाले जनशक्ति थपगरी निर्माणलाई तीव्रता दिनुपर्ने देखिएको छ ।
आयोजनाको स्वीकृत प्रारम्भिक वातावरणीय परीक्षण (आईईई) प्रतिवेदनमा उल्लेखित स्थानबाट झिक्न नपाउँदा ढुङ्गा, गिट्टी र बालुवाको अभाव बेहर्नुपरेको थियो । सर्वोच्च अदालतका तत्कालीन प्रधानन्यायाधीश चोलेन्द्रशमशेर राणाको विसं २०७८ असार २९ को एकल इजलासले कालीगण्डकी नदी धार्मिक, ऐतिहासिक तथा वातावरणीय महत्वको देखिएकाले रिटको अन्तिम टुङ्गो नलागेसम्म उक्त नदीको प्राकृतिक बहावलाई पथान्तरण गरी जलाशय बनाउने, प्रदूषण गर्ने, नदीजन्य पदार्थ निकाल्ने, शालिग्रामको चोरी निकासी तथा विनाश गर्नेलगायत प्राकृतिक बहाव र पर्यापरण प्रतिकूल हुने गरी कुनै पनि काम नगर्नु/नगराउनु भनी अन्तरिम आदेश जारी गरेको थियो । उक्त मुद्दा सर्वोच्च अदालतमा विचाराधीन छ ।
आयोजनाको प्रवर्द्धक कम्पनीका प्रबन्ध सञ्चालक केसीले नदीजन्य निर्माण सामग्रीमा देखिएको समस्या हाल अस्थायी रूपमा समाधान भएको बताए । कुनै ठूलो समस्या नआएका असारभित्र आयोजना सम्पन्न हुने उहाँले विश्वास व्यक्त गरे ।
आयोजनाको अनुमानित लागत नौ अर्ब १७ करोड रूपैयाँ रहेकामा भारतीय एक्जिम बैंकको छ करोड ७० लाख डलर सहुलियतपूर्ण ऋण रहेको छ । बाँकी रकम सरकार र प्राधिकरणले लगानी गरेका छन् । त्रिशूली र देवीघाट जलविद्युतपछि भारतले विद्युत् उत्पादनतर्फको राहुघाटमा सहायता उपलब्ध गराएको हो ।
सुरूमा आयोजनाको क्षमता ३२ मेगावाट थियो । आयोजना निर्माणका लागि निर्माण व्यवसायीको कमजोर कार्यसम्पादन देखिएपछि ठेक्का तोडिएको थियो । त्यसपछि आयोजनाको क्षमता बढाएर ४० मेगावाट बनाएर नयाँ ठेक्का सम्झौता गरिएको थियो ।
सिभिल संरचना र हाइड्रो मेकानिकलका काम इञ्जिनियरिङ, खरिद र निर्माण (ईपीसी) ढाँचामा जयप्रकाश एसोसिएटस् लिमिटेड, भारतले, इलेक्ट्रोमेकानिकलका कार्य भारत हेभ्वी इलेक्ट्रिकल लिमिटेडले र निर्माण सुपरीवेक्षण वाप्कोस् लिमिटेड भारतले गरिरहेका छन् । दैनिक चार घण्टा पिकिङ गर्न मिल्ने आयोजनाबाट वार्षिक रूपमा २४ करोड ७९ लाख युनिट विद्युत् उत्पादन हुने जनाइएको छ ।
